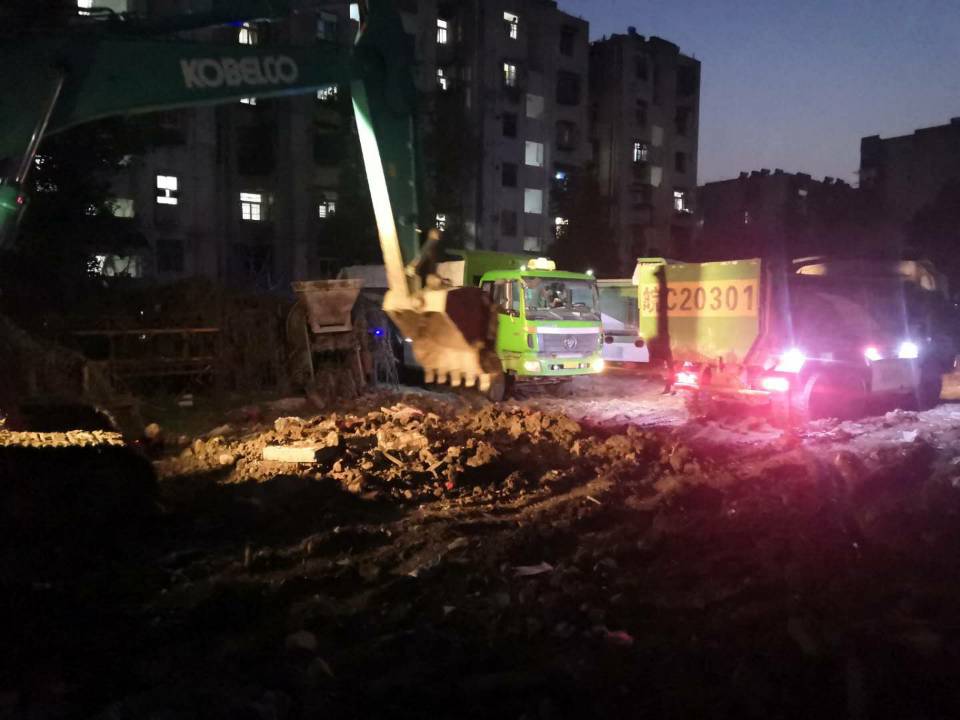

蚌埠财院路项目于2020年3月6日进行复工。。。。。面对复杂多变的市区施工环境,,,,,,项目全体参建人员众志成城、攻坚克难,,,,,,顺利完成了财院路的清表、管道安装回填、灰土填筑的素土晾晒、兰风路的清表工作及140米的雨水管道安装回填工作。。。。。目前已完成施工产值约100万元,,,,,,为项目全面施工掀起大干奠定坚实基础。。。。。

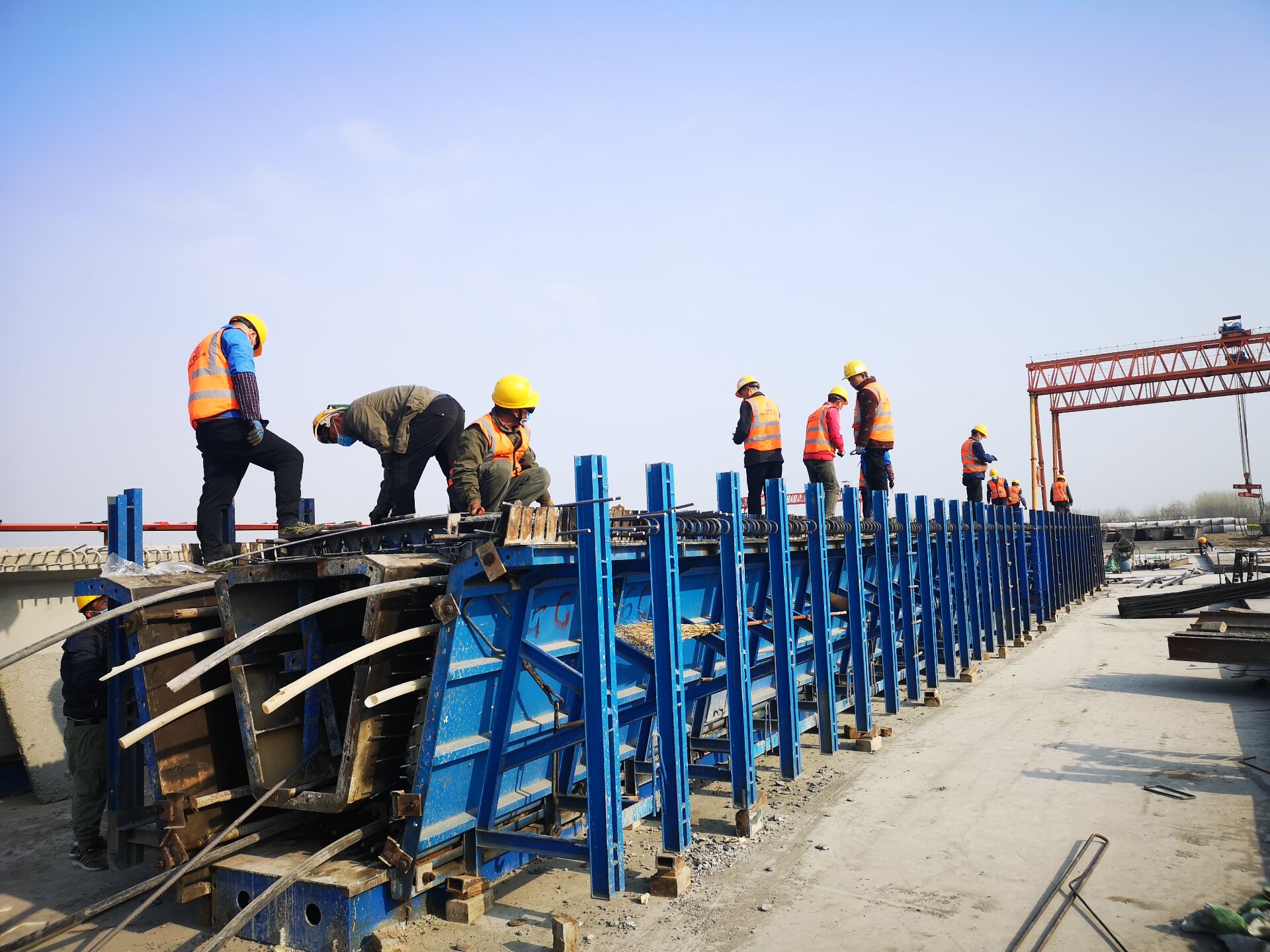

固蚌预制01标以“开局就是决战、起步就是冲刺”的劲头,,,,,,积极主动与当地政府联系沟通,,,,,,日夜奋战,,,,,,使防护、小构、装配式涵洞、T梁、箱梁和桥面板等,,,,,,在短短的1个月的时间里,,,,,,所有施工作业面全面快速展开。。。。。

灵璧县电视台多次走进灵璧船闸项目跟踪采访,,,,,,对工程进展、施工工艺等进行持续报道。。。。。该项目全体人员全身心投入到施工生产当中,,,,,,加班加点,,,,,,紧紧围绕年度产值目标任务,,,,,,以决战的姿态按下“快进键”。。。。。外环路大桥陆上钻孔灌注桩已全部完成(共计120根);;;;;;;;船闸工程闸室底板已完成14段;;;;;;;;下游导航墙右侧碎石垫层铺设完成;;;;;;;;备用拌合站基础处理已完成,,,,,,闸管区填筑基本施工完成等。。。。。截至目前已完成产值8000万元,,,,,,占合同总额26.8%。。。。。

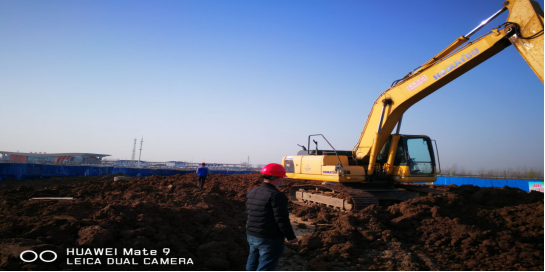

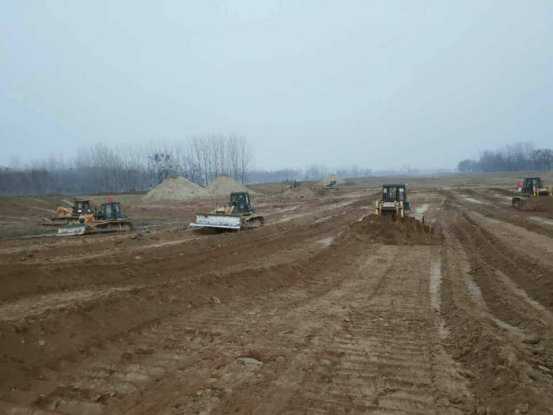

涡河航道02标项目全体员工齐心协力,,,,,,共同推进项目进展,,,,,,目前四个抛泥区已恢复生产,,,,,,复工后疏浚土方已达到14万方。。。。。

淮南毛集项目正进行二期工程施工大干阶段,,,,,,凤台县电视台也走进二分公司淮南毛集项目进行实地采访报道。。。。。目前项目受疫情影响,,,,,,施工进度较预期滞后较多,,,,,,为完成年度目标施工任务,,,,,,项目部制定抢工计划,,,,,,日夜兼程,,,,,,加班加点组织施工,,,,,,确保完成2020年度产值目标任务。。。。。

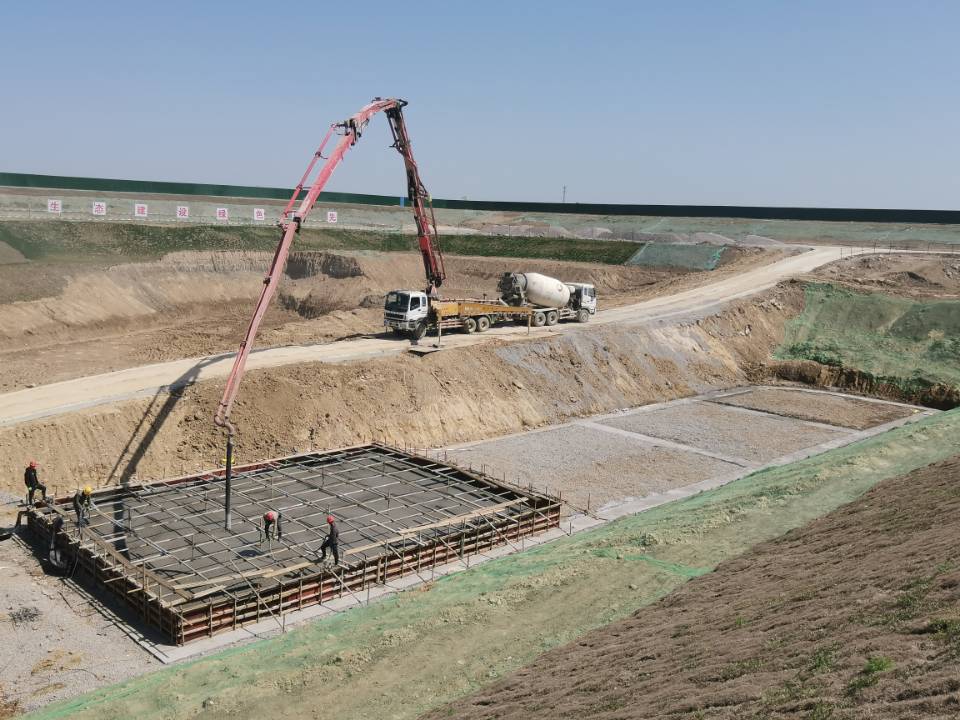

新汴河航道项目上下一条心,,,,,,大力弘扬“五干精神”。。。。。截止目前,,,,,,本项目复工以来,,,,,,完成航道疏浚产值150万元;;;;;;;;完成服务区墙身底板10节,,,,,,墙身2节;;;;;;;;完成唐河地下涵C25、C20防护砼浇筑产值约440.0万元,,,,,,本月累计产值590万元。。。。。
